Artemis-2 (EM-2)
Re: Artemis-2 (EM-2)
Včera byla připojena levá přední sestava obsahující avioniku pro levý SRB.
Rekapitulace pro Artemis I a (Artemis II)
21.11.2020 (20.11.2024) levá zadní sestava / 24.11.2020 (21.11.2024) pravá
07.01.2021 (19.12.2024) druhý levý segment / 12.01.2021 (07.01.2025) pravý
21.01.2021 (27.01.2025) třetí levý segment / 26.01.2021 (14.01.2025) pravý
29.01.2021 (30.01.2025) čtvrtý levý segment / 04.02.2021 (22.01.2025) pravý
18.02.2021 (07.02.2025) pátý levý segment / 23.02.2021 (14.02.2025) pravý
02.03.2021 (17.02.2025) levá přední sestava / 03.03.2021 pravá

Rekapitulace pro Artemis I a (Artemis II)
21.11.2020 (20.11.2024) levá zadní sestava / 24.11.2020 (21.11.2024) pravá
07.01.2021 (19.12.2024) druhý levý segment / 12.01.2021 (07.01.2025) pravý
21.01.2021 (27.01.2025) třetí levý segment / 26.01.2021 (14.01.2025) pravý
29.01.2021 (30.01.2025) čtvrtý levý segment / 04.02.2021 (22.01.2025) pravý
18.02.2021 (07.02.2025) pátý levý segment / 23.02.2021 (14.02.2025) pravý
02.03.2021 (17.02.2025) levá přední sestava / 03.03.2021 pravá
Re: Artemis-2 (EM-2)
Dnes byla připojena pravá přední sestava obsahující avioniku pro pravý SRB.
Rekapitulace pro Artemis I a (Artemis II)
21.11.2020 (20.11.2024) levá zadní sestava / 24.11.2020 (21.11.2024) pravá
07.01.2021 (19.12.2024) druhý levý segment / 12.01.2021 (07.01.2025) pravý
21.01.2021 (27.01.2025) třetí levý segment / 26.01.2021 (14.01.2025) pravý
29.01.2021 (30.01.2025) čtvrtý levý segment / 04.02.2021 (22.01.2025) pravý
18.02.2021 (07.02.2025) pátý levý segment / 23.02.2021 (14.02.2025) pravý
02.03.2021 (17.02.2025) levá přední sestava / 03.03.2021 (19.02.2025) pravá

Rekapitulace pro Artemis I a (Artemis II)
21.11.2020 (20.11.2024) levá zadní sestava / 24.11.2020 (21.11.2024) pravá
07.01.2021 (19.12.2024) druhý levý segment / 12.01.2021 (07.01.2025) pravý
21.01.2021 (27.01.2025) třetí levý segment / 26.01.2021 (14.01.2025) pravý
29.01.2021 (30.01.2025) čtvrtý levý segment / 04.02.2021 (22.01.2025) pravý
18.02.2021 (07.02.2025) pátý levý segment / 23.02.2021 (14.02.2025) pravý
02.03.2021 (17.02.2025) levá přední sestava / 03.03.2021 (19.02.2025) pravá

Re: Artemis-2 (EM-2)
22. února byl dokončený Orion přesunut z montážní buňky FAST do chodby v budově O&C. Nyní probíhá příprava na instalaci čtyř křídel solárních panelů. Po jejich instalaci bude servisní modul zakryt třemi odhazovacími krycími panely. Jeden z krycích panelů je vidět vpravo v pozadí. Přeprava Orionu do budovy MPPF k načerpání nádrží je plánována na konec dubna. NASA opakuje, že v rámci mise Artemis II má Orion s čtyřčlennou posádkou obletět Měsíc.


Re: Artemis-2 (EM-2)
Mam dotaz, dotazy:
Aka je planovana maximalna kadencia SLS rocne ?
Ak by mal byt zabezpeceny trvali pobyt cloveka na Mesiaci, kolko startov bude rocne potrebnych ?
V sucasnosti je myslim plan max. mesiac dlha misia na orbite/povrchu. To vychada 12 startov rocne. Je mi jasne, ze budu casom dlzku misii natahovat. Je v sucasnosti nejaky plan, ako dosiahnut trvaly pobyt ? A kolko pilotovanych startov bude treba ?
Aka je planovana maximalna kadencia SLS rocne ?
Ak by mal byt zabezpeceny trvali pobyt cloveka na Mesiaci, kolko startov bude rocne potrebnych ?
V sucasnosti je myslim plan max. mesiac dlha misia na orbite/povrchu. To vychada 12 startov rocne. Je mi jasne, ze budu casom dlzku misii natahovat. Je v sucasnosti nejaky plan, ako dosiahnut trvaly pobyt ? A kolko pilotovanych startov bude treba ?
Re: Artemis-2 (EM-2)
Podrobnější informace o kampani misí Artemis můžeme očekávat na jaře v prezidentské žádosti o rozpočet NASA na fiskální rok 2026.

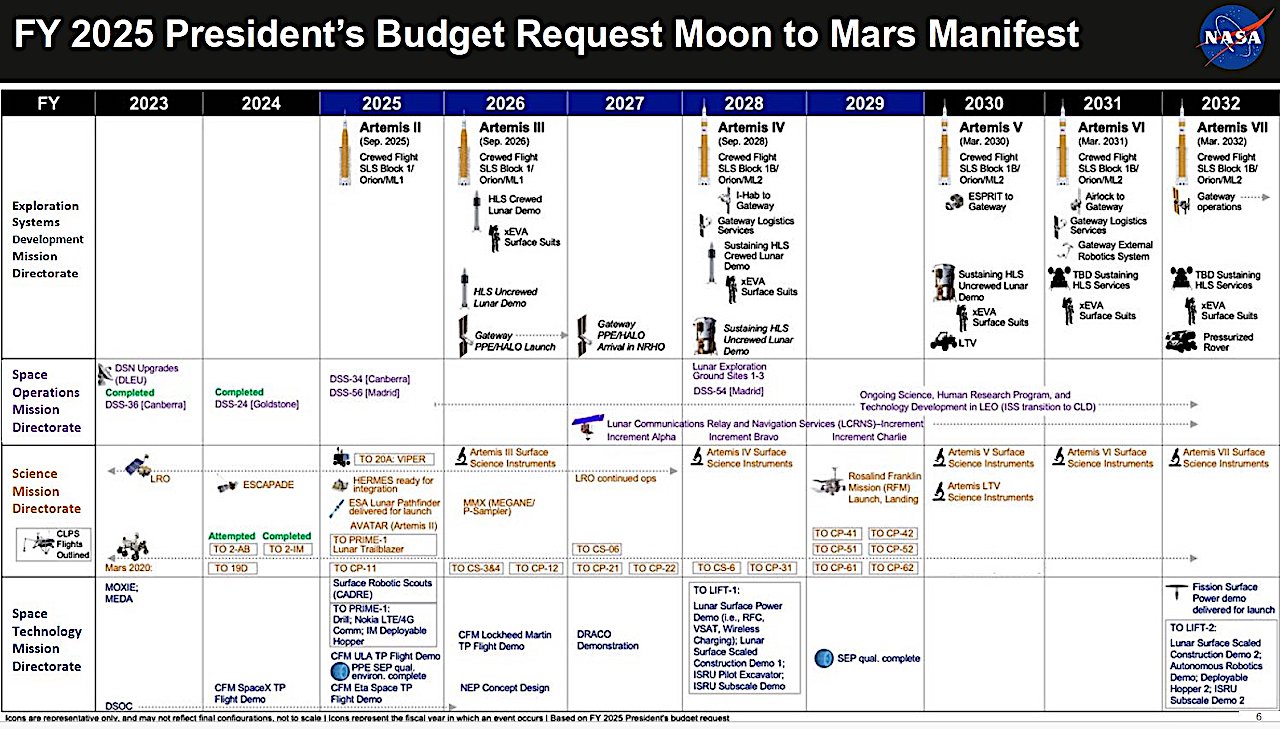

Přikládám odkaz na manifest startů z loňské žádosti o rozpočet na fiskální rok 2025, ale pro budoucí dění nemá smysl ho podrobně zkoumat. Teď může být vše jinak. https://nasawatch.com/wp-content/upload ... EhAUP.jpeg
Re: Artemis-2 (EM-2)
27. února bylo na Orion instalováno první křídlo solárních panelů.
Zdroj: https://flickr.com/photos/nasaorion/543 ... 2031597574
Pozn.: Krycí deska je dočasná, bude odstraněna.

Zdroj: https://flickr.com/photos/nasaorion/543 ... 2031597574
Pozn.: Krycí deska je dočasná, bude odstraněna.

Re: Artemis-2 (EM-2)
Poslední, čtvrté křídlo solárních panelů bylo na Orion nainstalováno 3. března. Instalace všech čtyř křídel tedy trvala celkem 4 dny. Pro porovnání, v případě Orionu pro Artemis I trvala instalace křídel 7 dnů. Nyní bude servisní modul Orionu zakrytován třemi odhazovacími panely Spacecraft Adapter Jettisoned (SAJ). V případě Orionu pro Artemis I bylo zakrytování dokončeno 28 dnů po dokončení instalace křídel. To by nyní vycházelo na 31. března. Určitou pozitivní roli by ale mohl hrát fakt, že v případě Artemis I byly panely přemístěny do blízkosti Orionu až dvanáctý den po dokončení instalace křídel, zatímco nyní už jsou v místnosti (na fotografii jsou za Orionem vidět v pozadí dva panely SAJ).
Zdroj: https://www.nasa.gov/image-article/engi ... rtemis-ii/
Orion pro Artemis II (zdroj obrázku: https://x.com/NASA_Orion/status/1898045529482805253 )

Zdroj: https://www.nasa.gov/image-article/engi ... rtemis-ii/
Orion pro Artemis II (zdroj obrázku: https://x.com/NASA_Orion/status/1898045529482805253 )
Re: Artemis-2 (EM-2)
United Launch Alliance (ULA) převezla 9. března z budovy Delta Operations Center (DOC) do budovy Multi-Payload Processing Facility (MPPF) horní stupeň ICPS. Stupeň byl během přepravy zajištěný ve vertikálním přípravku. Technici v MPPF naplní hydrazin do dvou lahví systému řízení polohy stupně.
Zdroj: https://blog.ulalaunch.com/blog/icps-2- ... ed-to-nasa
Kolem 20. března má být v budově VAB umístěn centrální stupeň mezi oba SRB. ICPS má být z MPPF přepraven do VAB v dubnu. Poté, na konci dubna, má do MPPF zamířit Orion.
Na fotografii je ICPS před budovou MPPF.

Zdroj: https://blog.ulalaunch.com/blog/icps-2- ... ed-to-nasa
Kolem 20. března má být v budově VAB umístěn centrální stupeň mezi oba SRB. ICPS má být z MPPF přepraven do VAB v dubnu. Poté, na konci dubna, má do MPPF zamířit Orion.
Na fotografii je ICPS před budovou MPPF.

Re: Artemis-2 (EM-2)
Kedy je teda predpoklad, ze bude SLS pre misiu Artemis II komplet vratane usadeneho Orionu ?
Tepelny stit myslim uz poriesili, teda poleti tak ako je uz osadeny na Orione.
Bude ale iny profil navratu aby bolo kratsie tepelne namahanie a mohol sa lepsie uvolnit plyn z AVOCATu.
Je nejaky status aj k problemom so systemami podpory zivota ?
Tepelny stit myslim uz poriesili, teda poleti tak ako je uz osadeny na Orione.
Bude ale iny profil navratu aby bolo kratsie tepelne namahanie a mohol sa lepsie uvolnit plyn z AVOCATu.
Je nejaky status aj k problemom so systemami podpory zivota ?
Re: Artemis-2 (EM-2)
Elektronické prvky systému podpory života ECLSS, které byly postiženy konstrukční chybou elektronického obvodu, byly v Orionu přeinstalovány na přelomu října a listopadu 2024. Opravené hlavní baterie byly do Orionu instalovány v první polovině prosince 2024.
Orion má být tři měsíce v MPPF a dva poté měsíce v LASF. Nynější předpoklad usazení Orionu na SLS je tedy konec září 2025. Poté mají do konce roku 2025 probíhat kontroly Orionu ve VAB. Nedávno bylo rozhodnuto, že se na začátku roku 2026 pokusí o "suchý" demonstrační test odpočítávání s posádkou, "mokrý" test odpočítávání s tankováním, start i případný druhý pokus o start během jediného vývozu na rampu 39B, tedy bez jakéhokoliv návratu do haly VAB.MrG píše: 10.3.2025 11:03 Kedy je teda predpoklad, ze bude SLS pre misiu Artemis II komplet vratane usadeneho Orionu ?
